武安大桥西侧非机动车道整改情况公示

  根据《政事面对面》武安大桥非机动车道隐患问题相关工作整改要求,市政府办牵头多次组织专家及相关部门召开武安大桥非机动车坡道完善方案研讨会议。

  武安大桥桥面中心距离西侧屏淮路交叉口中心仅222.46m,桥面中心位置高程13.868m,交叉口位置高程5.674m,考虑交叉口范围坡度降低,最终非机动车最大纵坡达3.95%,不符合规范《城市道路工程设计规范》(CJJ37-2012(2016年版))第6.3.5条关于非机动车坡度的要求,不具备取直条件。综合考虑规范要求、市民出行需求以及现场实际,最终形成弯道向西、向北扩展及保持原结构,调整路面材料、增设相关辅助设施等三套方案。

  6月上旬,通扬线指挥部召开武安大桥西侧非机动车车道整改方案征询意见会。会议邀请人大代表、政协委员、融媒体中心、自媒体及市民代表,通过对设计单位提出的三套方案进行征询,形成以下共识:桥北侧紧靠居民小区,非机动车道与小区围墙之间地下管网复杂(燃气、电力、通信、移动),扩大转弯半径且向北实施难度较大,在坡道不具备拉直情况下,建议尽量不再增加骑行距离,且在不对坡道梁体结构改造的前提下,通过采用摩擦系数较大的路面材料、增加电辅热长度、弯道处外侧栏杆增加柔性防护、增设交安提醒设施等措施,提高安全性。

  (1)将桥面铺装换成陶瓷颗粒等,增加路表摩擦。

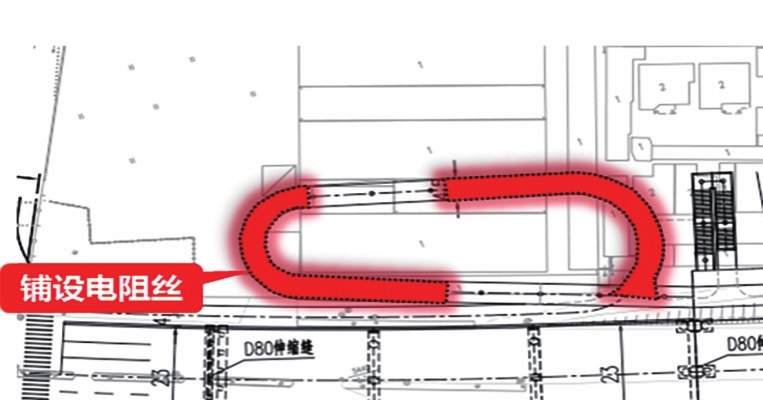

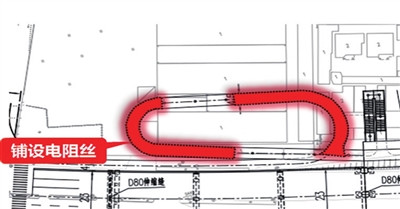

  (2)增加电辅热设备,并尽量加长敷设范围,融化冰雪,烘干路面。

  (3)在合适位置设置安全警示牌,如限速、减速慢行、前方转弯等,并增加语音提醒。

  (4)弯道处外侧护栏立柱改成圆管形式,增加弹性防护。

  (5)完善排水设施。

  意见反馈:(1)电话:0514- 84600994  时间:上午8:45-11:45,下午:14:00-18:00(2)邮箱:991704003@qq.com

  公示时间截止至2024年6月28日下午6时。
